Ten artykuł kompleksowo wyjaśnia, kto i w jaki sposób dokonuje odbioru przydomowej oczyszczalni ścieków w Polsce. Dowiesz się, jakie instytucje są zaangażowane, jakie dokumenty są niezbędne oraz jakie procedury obowiązują w zależności od tego, czy oczyszczalnia jest częścią nowej inwestycji, czy jest instalowana przy istniejącym budynku. Zrozumienie tych kroków jest kluczowe dla legalnego i bezproblemowego użytkowania Twojej oczyszczalni.

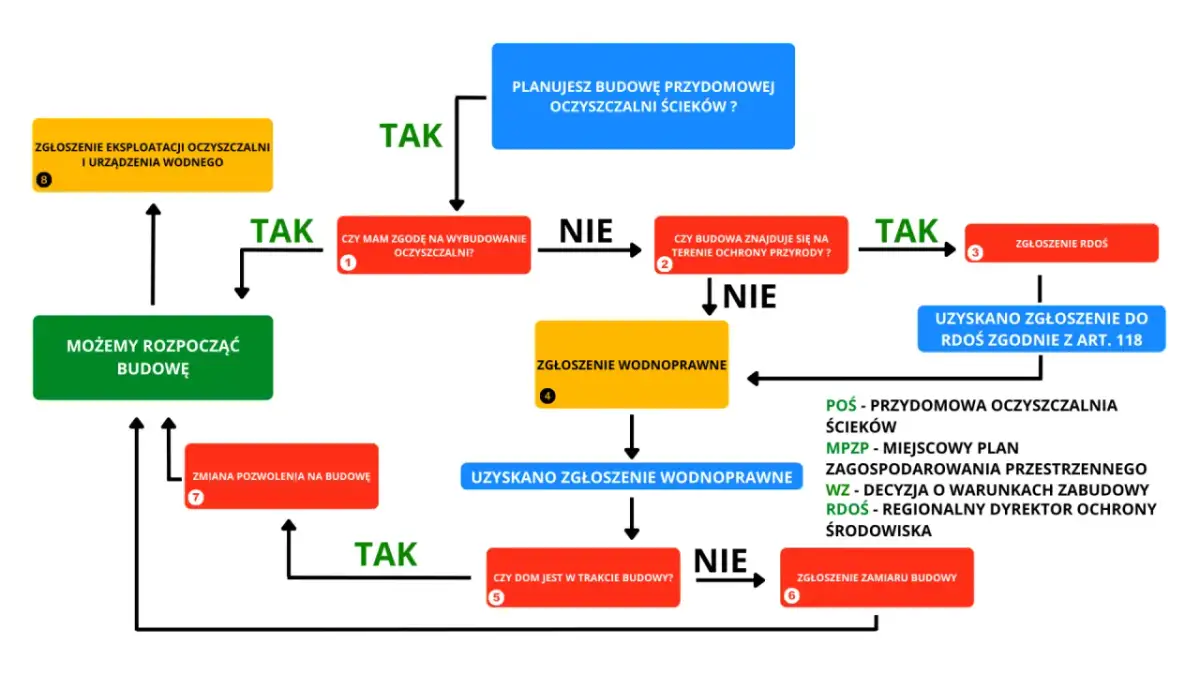

Procedura odbioru przydomowej oczyszczalni ścieków krok po kroku
- Odbiór oczyszczalni zależy od tego, czy jest ona instalowana przy nowym, czy istniejącym budynku.
- Przy nowym domu odbiór formalny przeprowadza Powiatowy Inspektorat Nadzoru Budowlanego, jako część odbioru całego obiektu.
- Dla istniejącego budynku zazwyczaj wystarczy zgłoszenie budowy w starostwie i zgłoszenie eksploatacji w urzędzie gminy.
- Kierownik budowy odgrywa kluczową rolę w procesie odbioru przy nowej inwestycji, potwierdzając gotowość obiektu.
- Konieczne jest przygotowanie obszernej dokumentacji, w tym projektu, certyfikatów i oświadczeń.
- W niektórych przypadkach, zwłaszcza przy odprowadzaniu ścieków do wód powierzchniowych, wymagane jest pozwolenie wodnoprawne.
Kto jest kim w procesie odbioru? Kluczowe postacie i ich rola
Proces formalnego odbioru przydomowej oczyszczalni ścieków angażuje kilka kluczowych podmiotów, a ich role różnią się w zależności od specyfiki inwestycji. Zrozumienie tych ról jest podstawą do sprawnego przejścia przez całą procedurę.
Inwestor jest osobą zlecającą wykonanie oczyszczalni i ponosi ostateczną odpowiedzialność za zgodność z przepisami oraz za prawidłowe przeprowadzenie wszystkich formalności. Kierownik budowy, jeśli jest wymagany przez prawo budowlane (co jest standardem przy budowie nowego domu), nadzoruje prace montażowe, dba o zgodność z projektem technicznym i przepisami, a także jest odpowiedzialny za przygotowanie dokumentacji powykonawczej. Powiatowy Inspektorat Nadzoru Budowlanego (PINB) to organ administracji państwowej, który w określonych sytuacjach formalnie zatwierdza zakończenie budowy i dopuszcza obiekt do użytkowania. W przypadku instalacji przy istniejącym budynku, kluczową rolę odgrywa Urząd Gminy/Miasta, który przyjmuje zgłoszenia budowy i eksploatacji.
Rola Powiatowego Inspektoratu Nadzoru Budowlanego jest nieodzowna przede wszystkim przy odbiorze oczyszczalni jako integralnej części nowo budowanego domu. PINB dokonuje formalnego odbioru całej inwestycji budowlanej, a oczyszczalnia jest jednym z jej elementów. To właśnie ten organ wydaje decyzję o pozwoleniu na użytkowanie obiektu.
Z kolei Urząd Gminy/Miasta jest kluczowy w przypadku instalacji oczyszczalni przy istniejącym budynku. To tam dokonuje się zgłoszenia budowy (jeśli jest wymagane) oraz, co niezwykle ważne, zgłoszenia eksploatacji zainstalowanej oczyszczalni. Ten ostatni krok jest obowiązkowy i stanowi potwierdzenie, że urząd został poinformowany o funkcjonowaniu systemu.
Odbiór oczyszczalni przy nowym domu co musisz wiedzieć?
Budowa nowego domu to złożony proces, w którym przydomowa oczyszczalnia ścieków jest traktowana jako jedna z jego integralnych części. Oznacza to, że podlega ona tym samym rygorystycznym procedurom odbiorowym, co cały budynek mieszkalny.
Procedura odbioru oczyszczalni przy nowym domu wygląda następująco:
- Zakończenie prac montażowych: Po fizycznym zainstalowaniu oczyszczalni i podłączeniu jej do budynku zgodnie z projektem.
- Zebranie dokumentacji: Kompletowanie wszystkich niezbędnych dokumentów, o których mowa w dalszej części artykułu.
- Zawiadomienie PINB o zakończeniu budowy: Inwestor, za pośrednictwem kierownika budowy, składa do Powiatowego Inspektoratu Nadzoru Budowlanego zawiadomienie o zakończeniu budowy.
- Oczekiwanie na kontrolę lub akceptację: PINB może przeprowadzić kontrolę obiektu lub, na podstawie dostarczonej dokumentacji, wydać decyzję o pozwoleniu na użytkowanie.
- Uzyskanie pozwolenia na użytkowanie: Formalne potwierdzenie, że budynek (wraz z oczyszczalnią) może być legalnie zamieszkały i użytkowany.
Kluczową rolę w tym procesie odgrywa kierownik budowy. To on jest odpowiedzialny za przygotowanie dokumentacji powykonawczej, która musi zawierać m.in. oświadczenie o zgodności wykonania obiektu budowlanego z projektem zagospodarowania działki lub terenu i warunkami pozwolenia na budowę, zasadami wiedzy technicznej oraz przepisami. Wpis w dzienniku budowy potwierdza jego nadzór i gotowość do odbioru.
Dla Powiatowego Inspektoratu Nadzoru Budowlanego należy skompletować następujące dokumenty:
- Dziennik budowy z wpisami kierownika budowy.
- Oświadczenie kierownika budowy o zgodności wykonania z projektem i przepisami.
- Protokoły badań i sprawdzeń (jeśli były wymagane, np. próba szczelności).
- Inwentaryzacja geodezyjna powykonawcza (zazwyczaj dla całego budynku).
- Certyfikaty i deklaracje zgodności dla zastosowanych materiałów i urządzeń, w tym samej oczyszczalni.
- Ewentualne pozwolenia wodnoprawne, jeśli były wymagane.
Instalacja oczyszczalni przy istniejącym budynku czy procedura jest prostsza?
Instalacja przydomowej oczyszczalni ścieków przy istniejącym budynku jest zazwyczaj znacznie prostsza pod względem formalnym niż w przypadku nowej inwestycji. Główna różnica polega na tym, że nie jest wymagany formalny odbiór przez Powiatowy Inspektorat Nadzoru Budowlanego.
W tym scenariuszu często wystarczy jedynie zgłoszenie budowy. Dotyczy to zazwyczaj oczyszczalni o przepustowości do 7,5 m³ na dobę. Zgłoszenie składa się w starostwie powiatowym lub urzędzie miasta na prawach powiatu. Po złożeniu zgłoszenia, urząd ma 21 dni na wniesienie sprzeciwu. Jeśli w tym terminie urząd nie zgłosi sprzeciwu, można przystąpić do prac jest to tzw. "milcząca zgoda". Pozwala to na rozpoczęcie budowy bez konieczności oczekiwania na formalne pozwolenie.
Brak formalnego odbioru przez nadzór budowlany oznacza, że nie musisz przechodzić przez procedurę odbioru obiektu przez PINB, co znacząco skraca czas i redukuje ilość formalności. Nie oznacza to jednak całkowitego braku obowiązków.
Najważniejszym krokiem, którego nie można zapomnieć, jest zgłoszenie eksploatacji oczyszczalni do urzędu gminy lub miasta. Jest to warunek legalnego użytkowania systemu. Zgłoszenie to powinno zawierać informacje o lokalizacji oczyszczalni, jej typie, przepustowości oraz sposobie odprowadzania ścieków oczyszczonych. Urząd gminy może wymagać dodatkowych dokumentów potwierdzających prawidłowość instalacji.
Niezbędnik inwestora kompletna lista dokumentów do odbioru i zgłoszenia
Niezależnie od tego, czy budujesz nowy dom, czy instalujesz oczyszczalnię przy istniejącym budynku, zgromadzenie odpowiedniej dokumentacji jest kluczowe. Poniżej znajduje się lista dokumentów, które mogą być wymagane.
Dokumentacja techniczna urządzenia
- Certyfikat CE: Potwierdza zgodność urządzenia z podstawowymi wymaganiami Unii Europejskiej w zakresie bezpieczeństwa, ochrony zdrowia i środowiska.
- Deklaracja zgodności z normą: Najczęściej jest to norma PN-EN 12566-3, która określa wymagania dla kompletnych i prefabrykowanych systemów oczyszczania ścieków domowych.
Projekt, mapa i oświadczenia co przygotować dla urzędu?
- Projekt techniczny oczyszczalni: Opracowany przez uprawnionego projektanta, uwzględniający warunki gruntowe i lokalizację.
- Mapa sytuacyjno-wysokościowa: Z zaznaczoną lokalizacją oczyszczalni i przyłączy.
- Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane: Dokument potwierdzający Twoje prawo do dysponowania działką.
Przeczytaj również: Najlepsza przydomowa oczyszczalnia: przewodnik po wyborze i kosztach
Protokół odbioru, faktury i gwarancja dokumenty od wykonawcy
- Protokół odbioru prac: Jeśli był sporządzany przez wykonawcę, potwierdza zakończenie montażu.
- Faktury zakupu i montażu: Dowody poniesienia kosztów inwestycji.
- Karta gwarancyjna urządzenia: Dokument potwierdzający okres gwarancji na zakupioną oczyszczalnię.
Pozwolenie wodnoprawne czy i kiedy jest wymagane przy odbiorze?
Kwestia pozwolenia wodnoprawnego jest jednym z ważniejszych aspektów prawnych związanych z przydomowymi oczyszczalniami ścieków. Jego konieczność zależy przede wszystkim od sposobu odprowadzania ścieków oczyszczonych.
Kluczowa różnica dotyczy sposobu odprowadzania ścieków: gdy ścieki oczyszczone są odprowadzane do gruntu, na przykład poprzez drenaż rozsączający, zazwyczaj nie jest wymagane pozwolenie wodnoprawne, chyba że przepustowość instalacji przekracza określone normy (np. 5 m³ na dobę). Natomiast gdy ścieki odprowadzane są do wód powierzchniowych, takich jak rzeki, jeziora, strumienie czy rowy melioracyjne, pozwolenie wodnoprawne jest obligatoryjne. Według danych Primako.pl, pozwolenie wodnoprawne jest wymagane w niektórych przypadkach, gdy ścieki odprowadzane są do wód powierzchniowych.
Warto zaznaczyć, że w zależności od skali przedsięwzięcia i specyfiki odprowadzania ścieków, może wystarczyć jedynie zgłoszenie wodnoprawne. Jest to uproszczona procedura stosowana dla mniejszych instalacji. Jednak dla większych systemów lub gdy odprowadzanie ścieków odbywa się do wód powierzchniowych, konieczne jest uzyskanie decyzji o pozwoleniu wodnoprawnym. Proces ten jest bardziej złożony i wymaga szczegółowej analizy wpływu na środowisko wodne.
Najczęstsze błędy i problemy przy odbiorze oczyszczalni jak ich uniknąć?
Nawet przy stosunkowo prostych procedurach, inwestorzy popełniają błędy, które mogą prowadzić do opóźnień, dodatkowych kosztów, a nawet problemów prawnych. Świadomość potencjalnych pułapek jest pierwszym krokiem do ich uniknięcia.
- Brak kompletu dokumentów: Często inwestorzy nie są świadomi wszystkich wymaganych dokumentów. Aby tego uniknąć, warto stworzyć szczegółową checklistę, opartą na przepisach prawa budowlanego oraz wymaganiach konkretnego urzędu (starostwa, urzędu gminy). Zawsze warto dopytać o kompletność dokumentacji przed złożeniem wniosku lub zgłoszenia.
- Niezgodność wykonania z projektem: Odstępstwa od zatwierdzonego projektu technicznego mogą być podstawą do wstrzymania odbioru lub nałożenia kar. Inspektor nadzoru budowlanego (przy nowym domu) lub urzędnik podczas ewentualnej kontroli może zwrócić uwagę na takie aspekty jak: nieprawidłowa lokalizacja oczyszczalni, niewłaściwa głębokość posadowienia, zastosowanie materiałów niezgodnych ze specyfikacją, czy brak odpowiednich spadków w instalacji.
- Pominięcie zgłoszenia eksploatacji: Jest to jeden z najczęściej popełnianych błędów przy instalacji oczyszczalni przy istniejącym budynku. Nawet jeśli nie potrzebujesz pozwolenia na budowę ani odbioru przez PINB, obowiązek zgłoszenia eksploatacji do urzędu gminy jest bezwzględny. Niezgłoszenie tego faktu może skutkować nałożeniem kar finansowych.
Co grozi za użytkowanie oczyszczalni bez wymaganego odbioru lub zgłoszenia?
Niedopełnienie formalności związanych z odbiorem lub zgłoszeniem przydomowej oczyszczalni ścieków może mieć poważne konsekwencje prawne i finansowe. Prawo budowlane przewiduje sankcje za użytkowanie obiektów budowlanych niezgodnie z przepisami.
W przypadku użytkowania obiektu budowlanego (a oczyszczalnia jest jego częścią) bez wymaganego pozwolenia na użytkowanie (przy nowym domu), organ nadzoru budowlanego może nałożyć kary finansowe. Wysokość tych kar jest określana w przepisach i może być znacząca. Podobnie, brak zgłoszenia eksploatacji oczyszczalni do urzędu gminy, nawet jeśli budowa nie wymagała formalnego odbioru, może skutkować nałożeniem grzywny.
W skrajnych przypadkach, gdy stwierdzone zostaną rażące niezgodności z przepisami, brak bezpieczeństwa użytkowania, znaczące odstępstwa od projektu lub gdy instalacja stanowi zagrożenie dla środowiska, organ nadzoru budowlanego może wydać nakaz rozbiórki oczyszczalni. Jest to ostateczność, ale pokazuje, jak poważnie traktowane są przepisy dotyczące ochrony środowiska i bezpieczeństwa.
